投资建设

您当前的位置:首页 - 投资建设 - 投资建设
长安益阳公司三期项目6号机组高加吊装完成
发布时间:2024-09-14     作者:郝俊星     访问量:30


近日,公司2×100万千瓦扩能升级改造项目6号机组1号高压加热器顺利吊装就位。


精心组织。6号机组共包含五台高压加热器,本次成功吊装的1号高压加热器重量高达约348吨,位列5台高加之首。为确保吊装作业顺利进行,三期项目部合理调配资源、集中骨干力量,连续作战,确保高压加热器顺利吊装到位。

精细检查。三期项目部对吊装装置进行了细致的检查和调整。本次吊装所使用的液压提升装置“劳辛格”经过升级,换用了两台350吨的千斤顶,相较于之前使用的200吨千斤顶,显著提升了吊装能力。同时,钢绞线的数量也相应增加,确保在起吊过程中各起重设备的负荷率始终处于安全可靠的范围内。

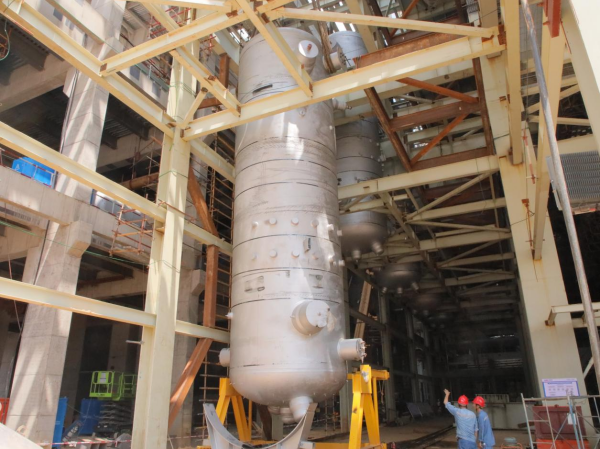

精准吊装。在确认钢绞线、液压提升装置、钢丝绳等受力情况均无误后,随着起重指挥人员的一声令下,1号高压加热器在托架的支撑下开始缓慢翻身。在提升装置的精确控制下,高压加热器逐渐“抬头”,顶层监护人员密切观察钢绞线的夹角,并实时向指挥人员通报。指挥人员根据钢绞线夹角不超过5°的原则,精确指挥液压推进器推动高压加热器,经过约一小时的精心操作,1号高压加热器成功“变身”为垂直状态。

经过现场工作人员的连续4个小时的奋战,1号高压加热器安全吊至指定高度,并开始安装正式支架。这一关键步骤的完成,标志着6号机组所有高压加热器吊装工作全面告捷,三期项目6号机组建设进入全面攻坚阶段。(郝俊星)




微信二维码
