陕煤石门2×66万千瓦扩能升级改造项目6号锅炉大板梁顺利吊装
发布时间:2025-03-11     作者:王向丽 周本锋     访问量:168


3月6日,陕煤石门2×66万千瓦扩能升级改造项目6号锅炉大板梁顺利吊装。

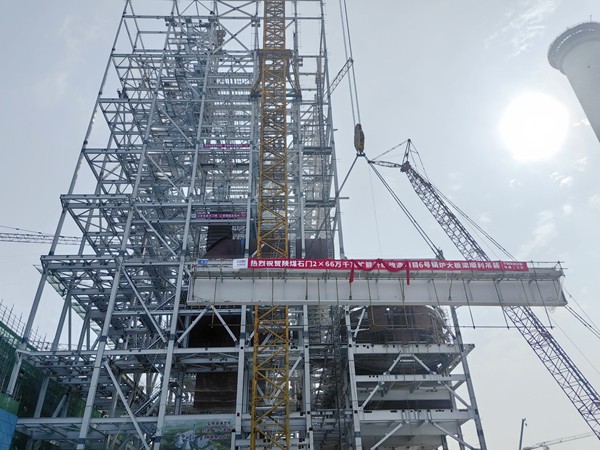

大板梁是整个锅炉钢架结构中关键和标志性的构件,用于承担锅炉本体主要重量,是项目建设中吊装难度最大的部件之一。陕煤石门2×66万千瓦扩能升级改造项目5、6号机组大板梁,分别采用了不同的塔吊与吊装方式,安全质量均处于良好受控状态。6号锅炉钢结构设置2根主大板梁,总重432.27吨,就位标高106.2米,大板梁为上下叠梁形式,下叠梁由两件板梁组合,上叠梁由三件板梁连接而成,所有叠梁之间均采用高强螺栓方式连接。本次首先开吊的是K2下板梁(前侧),单重39.592吨,采用R2300-100V平臂吊进行吊装。后续将在锅炉钢架顶部进行大板梁组装。

为保障本次吊装任务的顺利实施,陕煤石门三期工程项目建设团队积极践行“一台更比一台好”的要求,深度下沉工程一线,通过施工逻辑优化、质量风险预控、专项推进等措施,安全高质量推进项目建设。

当前,陕煤石门三期项目建设现场一个又一个的参天建筑拔地而起。2024年,项目全面推进、顺利实现“集控楼、5号机组锅炉钢架吊装”节点目标。如今,6号锅炉大板梁吊装顺利进行,烟囱118板浇筑完成,一个个的参天建筑高耸入云,所有工程建设人员以饱满的热情、昂扬的斗志,不断强化项目管理能力建设,实现了一个又一个的节点目标,他们都在奋战、期待项目早日投产。(王向丽 周本锋)
