陕煤石门2×66万千瓦扩能升级改造项目5号主变成功就位
发布时间:2025-05-19     作者:张加杭     访问量:276

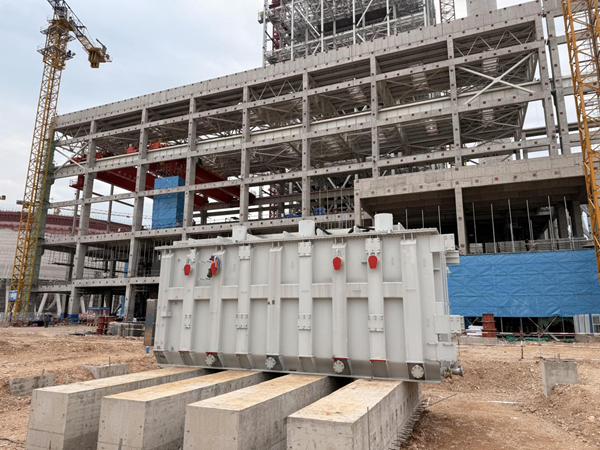

5月15日至5月16日,陕煤石门2×66万千瓦扩能升级改造项目5号主变压器顺利进场并完成就位。作为全厂电气系统的“动力枢纽”,这台重达330吨的主变压器就位标志着陕煤石门2×66万千瓦扩能升级改造项目正式进入电气安装与厂用电受电攻坚期,为年底5号机组并网发电目标奠定了坚实基础。

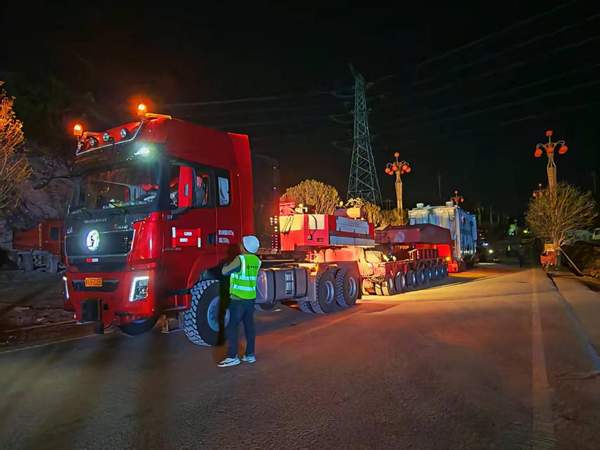

为保障5号主变顺利就位,参建人员克服生产周期长、运输难度大、安装精度高等挑战,通过各部门动态联合实现了“设计-生产-运输-安装”无缝衔接。安环部派专人参加现场安全交底,实施全过程安全管控;技术部严格按照标准规范,对主变基础隐蔽工程、主接地网进行100%质量验收;工程部联合施工单位制定排产计划,通过“周进度比对、月偏差预警”机制,动态优化土建收尾与设备进场时序,主变到场后组织大件安装专项协调调度;物资部派专人驻厂跟踪变压器生产进度,每日早调度会反馈到货情况;综合部联合交通管理部门合理规划运输路线,进行运输路径和作业现场的勘测,确保设备安全抵达。
当前,陕煤石电三期项目建设如火如荼,全体参建单位正以“拼”的姿态、“抢”的劲头、“实”的作风,全力推进DCS系统受电、锅炉水压试验、汽轮机扣盖等关键节点工作,向5号机组年底投产发电目标冲刺。(张加杭)
