发布时间:2025-10-28     作者:孟凡星     访问量:74

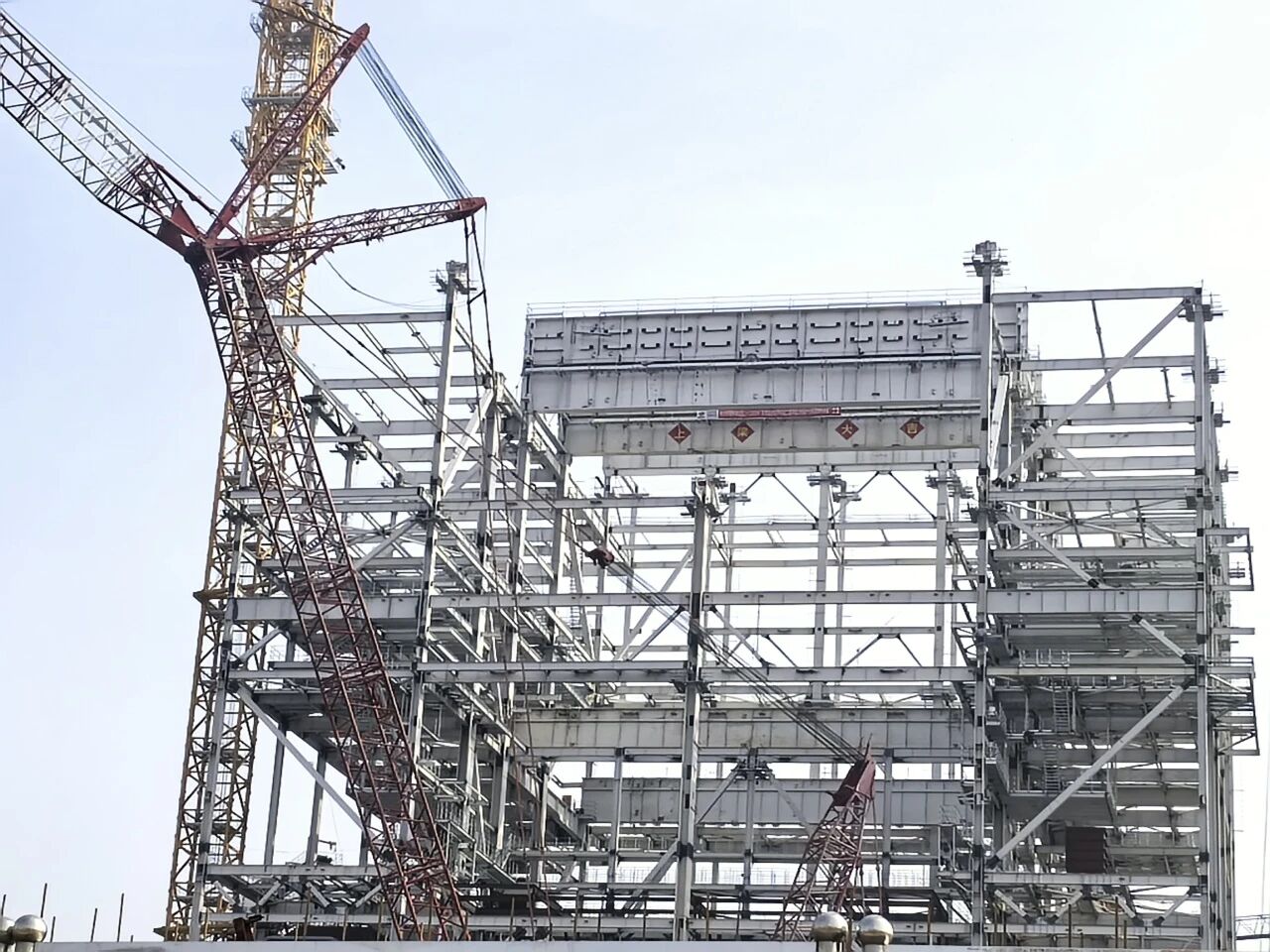

在四季度冲刺年度建设目标的关键时期,10月25日,陕煤信电2×1000MW高效超超临界机组工程项目施工现场传来捷报——2号锅炉首根大板梁在750吨履带吊与160吨平臂吊的协同作业下精准就位,较原计划提前20天完成节点目标。


作为项目建设的重要里程碑,2号锅炉钢构共设计8根大板梁,总重798.6 吨。本次吊装的首根大板梁单重87吨、长39米,对安装精度、安全管控及多方协作要求极高;加之高空作业特性与近期连续阴雨天气影响,施工面临多重挑战。

为保障节点高效推进、助力四季度冲刺,项目工程技术部联合监理单位、施工单位提前谋划部署,在技术层面组织专家反复论证优化吊装方案,确保流程科学可行;吊装前安排专业人员逐项严检大板梁尺寸、挠度等关键参数,同时全面排查吊装机械、吊耳等设备性能,确保所有设施处于最佳作业状态。

吊装作业期间,项目管理人员靠前指挥,严格执行旁站监督制度,全程把控施工关键环节;技术、安全及监理人员同步开展全程跟踪,通过细化技术交底内容、明确各岗位责任分工,将安全管控与质量要求精准传递至每一道流程、落实到每一位施工人员,为作业安全高效推进提供坚实保障。

经过精心策划与周密部署,在2号锅炉首根大板梁吊装当日,已有3根板梁顺利完成吊装并精准就位,进一步巩固了锅炉主体安装核心阶段的建设基础,有效打通后续工程推进堵点,为项目按计划冲刺四季度节点、完成年度建设任务注入强劲动力。(孟凡星)
