陕煤运电:1号机组发电机穿转子工作圆满完成,A修攻坚取得关键突破
发布时间:2025-10-20     作者:张国辉     访问量:29

10月17日中午12时,陕煤运电1号机组A修现场传来重大捷报——发电机穿转子工作安全高效完成,标志着本次A修核心节点顺利突破,为机组后续并网发电奠定了坚实基础。此次关键作业在生产副总经理张永军的全程督导下,仅用4小时便圆满完成,创造了运电穿转子作业用时最短新纪录。

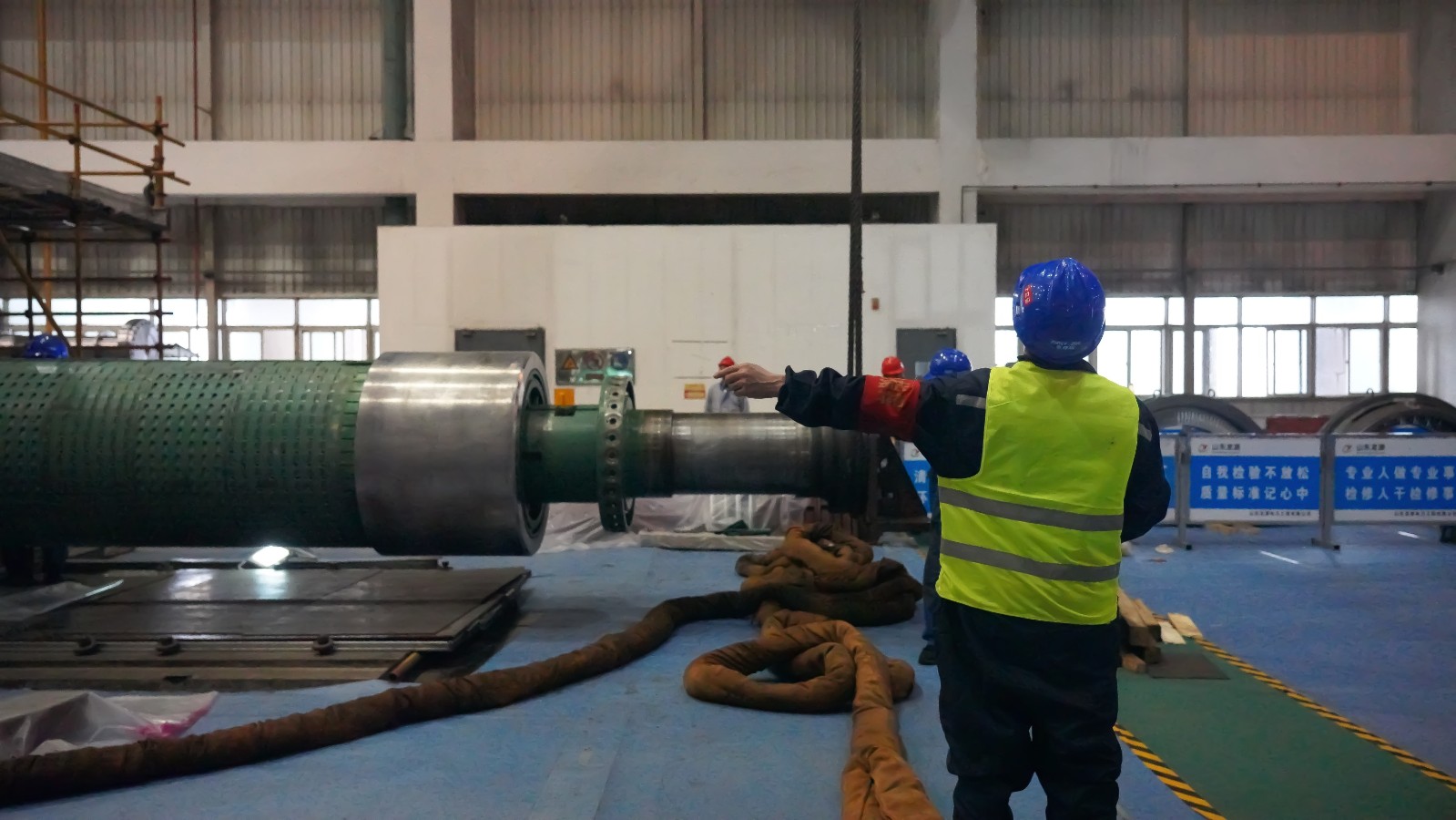

发电机穿转子是机组A修中技术难度最大、安全风险最高的关键环节。发电机转子重达66吨,长达10米,且转子与定子间隙极小,需要在毫米级精度控制下平稳穿入定子膛,任何细微偏差都可能造成设备损伤,对现场管理和技术要求极高。

为确保此次穿转子工作万无一失,公司领导高度重视,生产副总经理张永军亲自部署,全程督导。作业当天早上8点,张永军对全体作业人员进行了详细的安全交底,深入分析现场安全风险,并全程驻守现场进行安全监督与技术指导。在领导的带动下,现场作业人员士气高昂,责任意识显著提升。

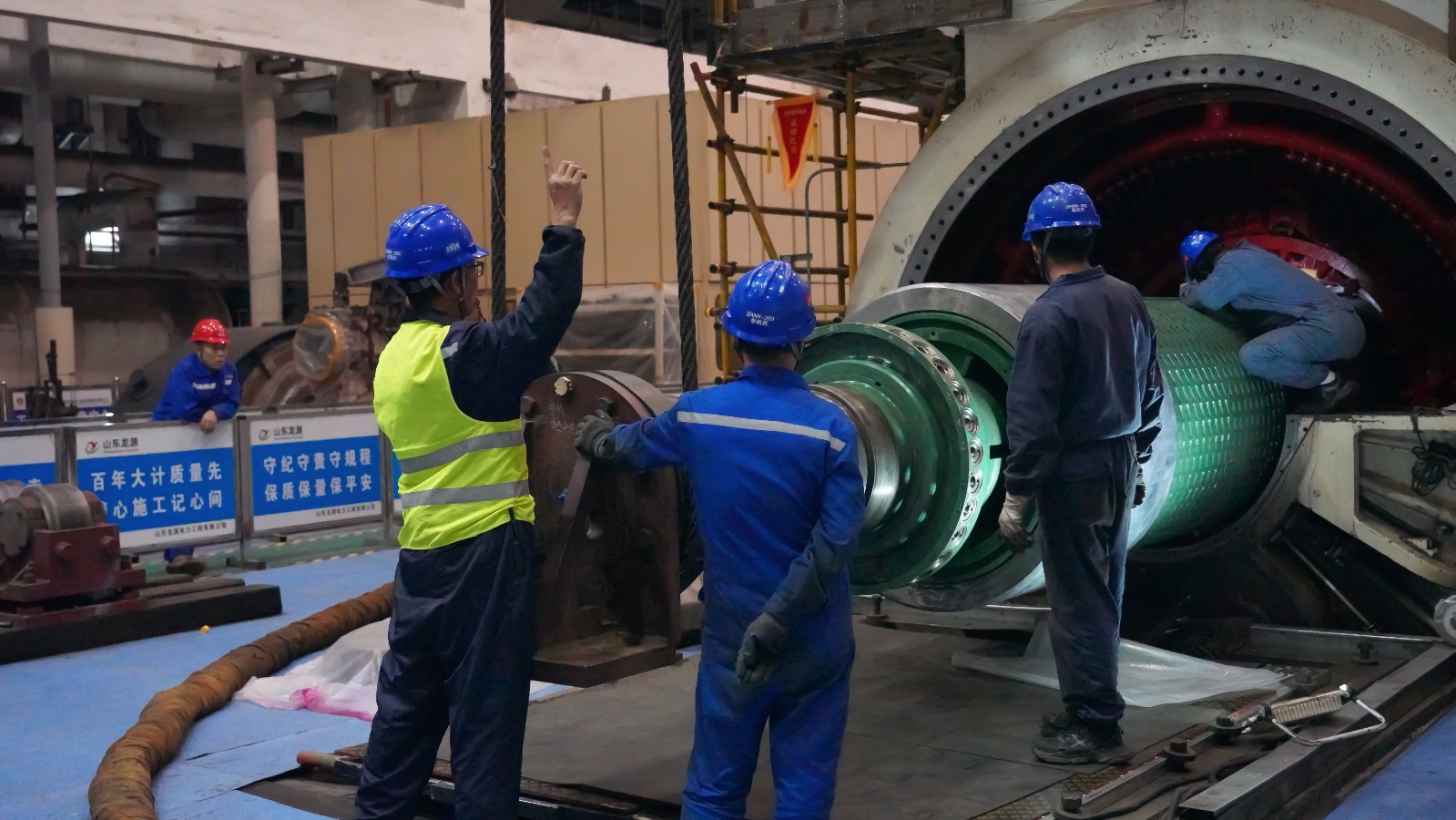

8时10分,随着现场总指挥的哨声响起,穿转子作业正式启动。现场实行“总指挥+专人监护+技术复核”三级管控机制,全体作业人员各司其职,默契配合。起重人员精准控制行车力度与角度,电气专业人员统一调度,用专用量具实时监测间隙数据,确保每一步操作精准可控。从穿滑板、挂吊绳、找平衡,到吊转子、装滑靴、穿转子,再到换吊绳、装滑块、装架轴,整个流程杂而有序,紧而不乱。

在4小时的连续作业中,全体人员发扬团结协作、精益求精的精神,克服了作业空间狭小、精度要求极高等困难,最终实现了转子精准落位,穿转子任务一次成功,创造了公司穿转子作业用时新纪录。

此次穿转子工作的圆满完成,充分展现了公司领导率先垂范、深入一线的务实作风,体现了检修团队精湛的技术水平和高效的协作能力。电气专业作为主要管理专业,提前制定专项方案,周密完成各项准备工作,为作业顺利实施提供了坚实保障。

该节点的顺利完成,不仅为发电机后续修后试验和整体调试创造了有利条件,更极大地鼓舞了全体检修人员的士气,为A修后续工作的顺利推进注入了强大动力。陕煤运电将继续保持高昂斗志,安全、优质、高效地完成后续检修任务,确保机组早日并网发电,为保障电力供应贡献力量。(张国辉)
